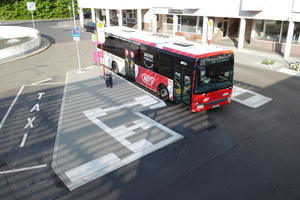

Geringe Aufbauhöhe erfordert Sonderlösung für Sanierung des Limes-Bahnhofs

Im innerstädtischen Raum stehen Planer und Ausführende zunehmend vor der Herausforderung, bestehende Infrastrukturen unter beengten baulichen Randbedingungen zu sanieren und anzupassen. Insbesondere bei Verkehrsanlagen führen begrenzte Aufbauhöhen, vorhandene Unterbauwerke oder komplexe Bestandsstrukturen häufig dazu, dass konventionelle Bauweisen an ihre Grenzen stoßen. Solche Rahmenbedingungen erfordern alternative, technisch zuverlässige Lösungen wie die Bordsteinklebetechnik, die sich in Situationen mit eingeschränkter Einbautiefe als praxistaugliche und effiziente Alternative zum herkömmlichen Einbau etabliert hat. Aktuelles Beispiel stellt die Sanierung des Busbahnhofs in Schwalbach am Taunus dar, bei dem aufgrund einer darunterliegenden Tiefgarage keine ausreichende Aufbauhöhe für konventionell gesetzte Bordsteine zur Verfügung stand.

Beim Limesbahnhof handelt es sich um eine Verknüpfungshaltestelle (Typ H1), die als zentrale Umsteigemöglichkeit von der S-Bahn zu den Buslinien und Taxiständen in Schwalbach zu sehen ist. Bisher bestand die Haltestelle aus zwei Inseln mit einer Breite von 2,20 m bis 3,30 m, die direkt von der Zufahrt zum Parkdeck aus Richtung des Westrings angefahren werden. Beide Inseln waren mit Hochborden und einem Überstand von bis zu 16 cm ausgestattet und besaßen jeweils Absenkungen in Richtung S-Bahnhof. Weil die vorhandenen Leitelemente im Bereich der Inseln sowie im gesamten Bereich des S-Bahnhofes lediglich aus Rillenplatten bestanden und nicht durchgehend zu den Bussteigen führten, entschieden sich die Verantwortlichen der Stadt im südhessischen Rheingau-Taunus-Kreis im Herbst 2025, den Busbahnhof umfassend zu modernisieren. Ziel war es, den Bereich rund um den Bahnhof attraktiver, sicherer und vollständig barrierefrei zu gestalten.



Ziel Barrierefreiheit

Im Zuge der Maßnahme sollten die beiden Inseln des Limes-Bahnhof mit einer Bordhöhe von 22 cm ausgestattet und gleichzeitig von Ihrer Lage so verändert werden, dass eine barrierefreie Führung von und zu den beiden Haltestellen möglich ist. Aufgrund der beengten Platzverhältnisse plante man die Haltestellen statt mit regulär vorgesehenen Mindestlängen von 12 m nur mit einem 9 m langen barrierefreien Insel-Bereich.

Außerdem war es vorgesehen, den heutigen Fahrbahnrand zum S-Bahnhof geringfügig zu verschieben, um die erforderlichen Schleppkurven für die Busse zu gewährleisten. Entsprechend den aktuellen Richtlinien wurden die barrierefreien Leitelemente im gesamten Bereich vor dem S-Bahnhof und von bzw. bis zu den geplanten Haltestellen mit Aufmerksamkeitsfeldern (90 cm x 90 cm) und Leitstreifen (einreihig, Rippenplatten) ausgeführt. Die Querungen wurden zweigeteilt mit einer Breite von jeweils mind. 2,00 m bis 2,50 m mit Bordüberständen von 0 cm bzw. 6 cm ausgeführt.



Geringe Aufbauhöhe wegen Tiefgarage

Eine Besonderheit gab es bei der östlichen Bushaltestelle zu berücksichtigen. Hierzu Christian Link von der Ingenieurgesellschaft für Verkehr und Stadtplanung mbH aus Hanau: „Aufgrund der in diesem Bereich unter dem Busbahnhof liegenden Tiefgarage und den daraus resultierenden geringen Aufbauhöhen, konnten Teile der Bordanalage nicht konventionell, sondern als Klebeborde ausgeführt werden. Die vorhandene Abdichtung der Tiefgarage bleibt so völlig unberührt.“ Bei dem Verfahren der Bordsteinklebetechnik erfolgt die Verklebung der werkseitig auf eine exakt gleiche Bedarfshöhe geschnitten Bordsteine über ein Dünnbettklebeverfahren, bei dem die Bordsteine mit der geschnittenen Seite auf der Asphaltbinderschicht verklebt werden.

Christian Link: „Im Vergleich zum konventionellen Einbau der Bordsteine spart man so auch noch eine Menge Zeit ein. Außerdem hält die Verklebung auf den glatten Flächen der geschnittenen Steine sehr gut. Ein weiterer Grund für die Verwendung dieses Systems bestand darin, da die barrierefreien Querungen im Stadtgebiet bereits mit dem barrierefreien System des Betonsteinwerks Hermann Meudt aus Wallmerod ausgeführt waren. Weil dies auch am Limesbahnhof erfolgen sollte, lag es nahe, hier im selben System zu bleiben“, so Link.



Sonderbordsteinsystems Niflux

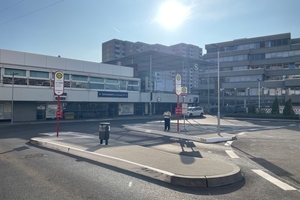

Um einen barrierefreien Zugang zu den Bussen zu gewährleisten, mussten die Bordanlagen auf die entsprechende Höhe gebracht werden. Die zukünftige Anfahrhöhe sollte 22 cm bei einer max. Einstiegs-Spaltbreite von 5 cm betragen. Gelöst haben die Planer dies mit dem Sonderbordsteinsystems Niflux, ebenso vom Betonwerk Hermann Meudt. Dieser zweistufige Niederflur-Busbordstein verfügt über eine zurückgesetzte Bordkante und ermöglicht damit ein noch schonenderes Herantasten des Reifens an die Busbucht. Für den Anschlussbereich zur Hochbordanlage und zu den Einfassungssteinen im Bereich der Überquerungshilfen stehen entsprechende Übergangsbordsteine des Systemherstellers zur Verfügung. Die Sonderbordsteine und die Übergangssteine bestehen aus frost- und tausalzbeständigem Beton und sind zur besseren Erkennbarkeit weiß beschichtet. Im Bereich der Bushaltestelle und der Überquerungshilfe wurden taktile Leitsysteme in Form von geriffelten und genoppten Betonfertigteilen verbaut, um Menschen mit Sehbeeinträchtigungen eine Orientierung zu ermöglichen.

„Auch die Sonderborde für die Bushaltestellen und die Querungen liefert die Firma Meudt in geschnittener Form zum Aufkleben“, ergänzt Christan Link. Ende März 2026 wurde der sanierte Bereich seiner Bestimmung übergeben. „Die Maßnahme war die erste, bei der wir in größerem Umfang Klebeborde vorgesehen haben. Wir sind mit dem System sehr zufrieden, nicht nur weil uns die Fachleute aus dem Hause Meudt bereits bei der Konzeptionierung des Projektes die nötigen Adaptierungen erarbeitet haben, sondern auch, weil wir das komplette Bordsteinsystem für diese Maßnahme aus einer Hand bekommen konnten“, bemerkt Christian Link abschließend.

CONTACT

Hermann Meudt
Betonsteinwerk GmbH

Frankfurter Straße 38

56414 Wallmerod/Germany

+49 6435 50920

www.meudt-betonsteinwerk.de

x

Thematisch passende Artikel:

Ausgabe 04/2023 H. MEUDT BETONSTEINWERK

Neu auf dem Markt: Fahrbahntrennstein aus Beton

Paragraf 1 der Straßenverkehrsordnung fordert, dass „alle Verkehrsteilnehmer sich so zu verhalten haben, dass kein anderer geschädigt, gefährdet oder mehr, als nach den Umständen unvermeidbar,...

mehr
Ausgabe 12/2016 Heidelberg Cement

Umweltaktive Beton-Fahrspuren für Busbahnhof Mengede

Nicht erst seit die Europäische Union europaweit einen neuen Stickstoffdioxid-Grenzwert von 40 µg/m³ im Jahresmittel verordnet hat, steht in Dortmund der Umweltaspekt auf der Agenda. Daher wurden...

mehr
Ausgabe 04/2018 HERMANN MEUDT BETONSTEINWERK

Schmale Verkehrsinseln mit Standard-Bordsteinecken

Immer dann, wenn das Befahren von abgesperrten Bereichen – wie zum Beispiel Zufahrten zu Parkplätzen oder Parkhäusern systematisch geregelt werden soll, kommen spezielle Vorrichtungen zum Einsatz....

mehr
Ausgabe 04/2015 Hermann Meudt Betonsteinwerk

10.000 m Klebebordsteine für sichere Verkehrsführung

An deutschen Autobahnen fehlen derzeit rund 40.000 Lkw-Stellplätze mit Übernachtungsmöglichkeiten. Um zu gewährleisten, dass Lkw-Fahrer die vorgeschriebenen Ruhezeiten einhalten können, forciert...

mehr
Ausgabe 04/2024 H. MEUDT BETONSTEINWERK

Bordstein-Klebetechnik für zwei Park- und Rastanlagen an der A3

Das zunehmend steigende Verkaufsaufkommen auf der A3 zwischen Nürnberg und Regensburg, insbesondere im LKW-Verkehr, verstärkt seit Jahren den Parkdruck auf den Rastplätzen. Vor allem in den...

mehr
